「エンジニアの採用が半年決まらない」「案件は増えているのに、既存メンバーがこれ以上抱えられない」——開発リソースが足りず、計画が止まったままになっている会社は少なくありません。採用担当に催促しても応募は月に数件、内定を出しても辞退される。そのあいだも事業側からは「いつできるのか」と聞かれ続けるのが実情です。
先にお伝えしたいのは、開発リソース不足は「エンジニアの頭数」だけの問題ではないということです。開発リソースは人・金・モノ・情報・時間の5つの要素で成り立ち、どれか1つが欠けても開発は止まります。そして人の不足は、自社の魅力や待遇の問題である前に、市場の需給の問題です。経済産業省の推計では2030年に最大約79万人のIT人材が不足するとされ、待っていても解消しません。
だからこそ、確保の手段を「正社員採用」の1択で考えないことが出発点になります。採用・育成・フリーランス・SES・請負外注・オフショアやラボ型・ノーコードやAI活用と、選択肢は7つあります。それぞれ費用も立ち上がりの速さも、品質の安定性も、社内に残る管理の負荷も違います。この違いを理解して組み合わせれば、採用を続けながら開発を止めない体制は作れます。
私は人材業界の出身で、2018年からホーチミンで約100社の開発体制づくりを支援してきました。採用市場と開発現場の両方を見てきた立場から、本記事では次の順で整理します。開発リソースの5要素と不足の症状、不足が起きる5つの原因、7つの選択肢の比較表、自社に合う方法を絞る4つの質問、そして当社が提供する日本人PM付きラボ型の体制と費用です。
読み終えるころには、自社に何が足りないのか、どの選択肢をどう組み合わせるのかを、経営や事業側に説明できる形で整理できているはずです。「採用できないから何もできない」という状態から抜け出すために、まずは5要素の整理から始めましょう。
目次
- 開発リソースとは
- 結論: 開発リソース不足は「頭数」の問題ではなく、5要素のどこかが欠けて開発が止まる状態
- 5要素の中身と、不足したときの症状
- 不足を放置すると何が起きるか
- 「人を増やせば解決」が失敗のもと
- 開発リソースが不足する5つの原因
- 原因1: 採用市場の競争激化
- 原因2・3: 内製化の加速とスキルの高度化
- 原因4・5: 要件変更・スコープ拡大と、属人化・マネジメント不足
- 自社の責任ではなく市場の需給の問題
- 開発リソース不足を解消する7つの選択肢
- 比較表: 7つの選択肢の費用目安・立ち上がり期間・品質の安定性・管理負荷・向く場面
- 社内で増やす: 正社員採用と育成・リスキリング
- 外部の個人・要員を借りる: フリーランスとSES
- 外部のチームに任せる: 請負外注、オフショア開発、ラボ型開発
- 人を増やさない: ノーコード・ローコードとAIコーディング支援
- 自社に合う開発リソースの確保方法を選ぶ
- 質問1・2: 開始までの時間はどれだけあるか、月の予算はいくらか
- 質問3・4: 開発対象の複雑さと、管理できる人が社内にいるか
- 正解は1つを選ぶことではなく組み合わせ
- 単価だけで選ぶと総額が変わらない
- 当社の開発リソース確保
- 体制と単価: 実務3年目安1,500USD、最小構成は日本人PM+2〜3人月で月額約80万円〜
- スピードと柔軟性: 最短2週間で開始、増員1週間、1か月単位の交代
- 品質と管理: 設計レビュー・プルリクエスト・ダブルチェックを日本人PMがフロントで担う
- 相談例: 採用を待たずに3名を確保し、案件を受けられるようになった受託開発会社
- 開発リソースに関するよくある質問
- Q1. 開発リソース不足を解消するために最初にやるべきことは?
- Q2. 外部パートナー選びで失敗しないための注意点は?
- Q3. 外部に任せると自社にノウハウが残らないのでは?
- Q4. ノーコードやAIがあればエンジニアは要らない?
- Q5. ラボ型はどのくらいの期間で開発を始められる?
- まとめ: 開発リソースは「5要素で整理→7つの選択肢を比較→4問で絞る→先に止めない体制」で確保する
開発リソースとは——人・金・モノ・情報・時間の5要素と、不足すると起きること

「開発リソースが足りない」と言うとき、多くの人はエンジニアの人数を思い浮かべます。しかし開発リソースとは、システムやソフトウェアの開発を進めるために必要な資源の総称で、人だけを指す言葉ではありません。この章では5つの要素に分けて整理し、不足したときに現場で何が起きるのかを見ていきます。
結論: 開発リソース不足は「頭数」の問題ではなく、5要素のどこかが欠けて開発が止まる状態
開発リソースは、人(エンジニア・PM・QA・デザイナー)、金(採用費・外注費・ツール費・インフラ費)、モノ(開発環境・検証環境・端末)、情報(仕様書・技術ナレッジ・過去の対応履歴)、時間(開発期間・検証期間・学習時間)の5要素で成り立ちます。これらは互いに補い合う関係にあり、どれか1つが欠けると開発の速度が落ち、品質が下がり、最悪の場合は計画そのものが止まります。
私が相談を受ける会社の多くは「人が足りない」と言って来られます。ところが詳しく聞くと、仕様を決める人の時間がない、過去の設計が誰の頭の中にしかない、予算が年度で固定されていて外注に回せない、といった別の要素の不足が絡んでいることがほとんどです。人だけを増やしても、仕様と時間がなければ新しい人は動けません。
5要素の中身と、不足したときの症状
自社にどの要素が欠けているのかを見るために、5要素と不足時の症状を表にまとめます。
要素 | 主な中身 | 不足したときの症状 |
|---|---|---|
人 | エンジニア、PM、QA、デザイナー | 工数不足で遅延、特定の人への属人化、離職リスクの増大 |
金 | 採用費、外注費、ツール費、インフラ費 | 投資の停滞、技術的負債の蓄積、成長機会の損失 |
モノ | 開発PC、サーバー、検証環境、開発ツール | 待ち時間の増加、環境の競合で作業が止まる |
情報 | 仕様書、技術ナレッジ、過去の対応履歴 | 誤った判断による手戻り、品質のばらつき |
時間 | 開発・検証期間、学習・改善の時間 | 納期遅延、テスト不足で品質を妥協、市場投入の遅れ |
表の右列を自社に当てはめると、足りないのが本当に人なのか、それとも情報や時間なのかが見えてきます。たとえば「仕様変更のたびに手戻りが出る」なら情報の不足、「テストを削ってリリースしている」なら時間の不足が主因です。この切り分けをせずに解決策を選ぶと、次章以降で紹介する手段のどれを選んでも効果が薄くなります。
不足を放置すると何が起きるか——遅延・品質低下・離職・機会損失の連鎖
不足を既存メンバーの残業で埋め続けると、悪循環が始まります。残業が常態化して疲弊が進み、余裕のない環境でミスが増えて品質が下がります。特定の人に業務が集中して属人化が進み、その人が離職した瞬間にプロジェクトが立ち行かなくなります。育成に回す時間もなくなるため、次の人が育ちません。
事業面では、リリースが遅れて市場投入のタイミングを逃し、競合に先を越されます。新機能の開発を縮小すれば顧客が流出します。技術的負債を放置すれば、後になって多額の修正コストを払うことになります。開発リソースの不足は「スケジュールが少し遅れる」で済む話ではなく、人と事業の両方を削っていく問題だと捉えるべきです。
「人を増やせば解決」が失敗のもと
人が足りないからと急いで人を足しても、要件が曖昧なままなら新しい人は何を作ればよいかわからず、既存メンバーが説明に時間を取られて逆に遅くなります。要件の曖昧さは国内の開発でも炎上要因の筆頭で、外部に出す場合はなおさら手戻りの元になります。
だから順番が大事です。まず5要素で何が足りないかを整理し、情報と時間の不足があるならそこを先に埋める。そのうえで人の不足を、次章で見る原因を踏まえて、どの手段で埋めるかを決める。この順番を守るだけで、確保した人が動ける状態になります。では、そもそもなぜ開発リソースは不足するのでしょうか。次章で5つの原因を見ていきます。
開発リソースが不足する5つの原因——採用競争、内製化の加速、スキルの高度化、要件変更、属人化

開発リソース不足の原因は、自社の外にある市場の構造と、自社の中にある進め方の問題に分かれます。ここでは5つに整理します。前半3つは市場の構造なので自社の努力では変えられず、後半2つは自社で手を打てるものです。この区別が、次章で選択肢を選ぶときの前提になります。
原因1: 採用市場の競争激化——2030年に最大79万人不足、有効求人倍率1.46倍
経済産業省の「IT人材需給に関する調査」(2019年)では、2030年にIT人材が中位シナリオで約45万人、需要が高く伸びる場合には最大約79万人不足すると推計されています。厚生労働省の一般職業紹介状況(令和8年5月分)では、全職種の有効求人倍率1.11倍に対し、情報処理・通信技術者は1.46倍です。求人が候補者の数を上回る状態が続いており、採用の難易度は職種全体の平均より高いまま推移しています。
私は人材業界の出身で、2018年からホーチミンで約100社の開発体制づくりに関わってきました。その経験から言えるのは、採用が決まらない会社の大半は待遇も環境も平均以上だということです。問題は自社の魅力ではなく、市場に人がいないことにあります。
原因2・3: 内製化の加速とスキルの高度化——全業種がエンジニアを取り合う
かつてはIT企業やSIerがエンジニアを雇う側でしたが、いまは製造業・小売・金融・不動産と、あらゆる業種がDXの名のもとに内製化を進めています。取り合いの相手がIT業界の外にまで広がり、供給は増えないまま需要だけが膨らんでいます。
同時に、求められるスキルも高度化・専門化しました。クラウド、AI、データ、セキュリティといった領域は経験者が少なく、従来型の開発しか経験のない人材では要件を満たせません。経産省の同じ調査でも、従来型IT人材は余剰になる一方で先端IT人材が不足する、と見通されています。つまり「エンジニアがいない」のではなく、「いま必要なスキルを持つエンジニアがいない」のが実情です。
原因4・5: 要件変更・スコープ拡大と、属人化・マネジメント不足
ここからは自社の中で起きる原因です。1つは要件変更とスコープの拡大で、開発途中で「あれも入れたい」が積み重なり、当初の見積もりでは足りなくなります。当社が途中から引き継いだ案件でも、遅延の原因をたどると上流の要件定義と設計に行き着くことがほとんどです。人を足す前に要件を固める方が効くのは、このためです。
もう1つは属人化とマネジメント不足です。仕様が特定の1人の頭の中にあり、レビューやドキュメントの仕組みがないと、その人が抜けた瞬間にリソースがゼロになります。CTOやマネージャーが採用面接と実装に追われて戦略業務が止まっている、という相談も多く、これは人が足りないのではなく管理の仕組みが足りない状態です。
自社の責任ではなく市場の需給の問題——待っても解消しない
5つの原因を並べると、前半3つは自社では動かせない構造だとわかります。だから「採用が決まるまで待つ」は戦略として成り立ちません。私が見てきた中で、開発が止まっている会社の多くは、この待ちを半年以上続けています。半年あれば、外部の専属チームで機能を1つ2つリリースできたはずの期間です。
一方で後半2つは自社で直せます。要件を固め、レビューとドキュメントの仕組みを作れば、確保したリソースが本来の力を発揮します。では、人の不足そのものは、採用以外のどんな手段で埋められるのでしょうか。
開発リソース不足を解消する7つの選択肢——費用・立ち上がり・品質・管理負荷で比較

開発リソースを確保する手段は、正社員採用を含めて7つあります。どれが正解ということはなく、費用・立ち上がりの速さ・品質の安定性・社内に残る管理負荷がそれぞれ違います。この章では他の解説記事や相場情報と当社の経験をもとに、7つを同じ軸で並べます。数値は2026年時点の目安で、案件規模や契約内容で大きく変わる点はご了承ください。
比較表: 7つの選択肢の費用目安・立ち上がり期間・品質の安定性・管理負荷・向く場面

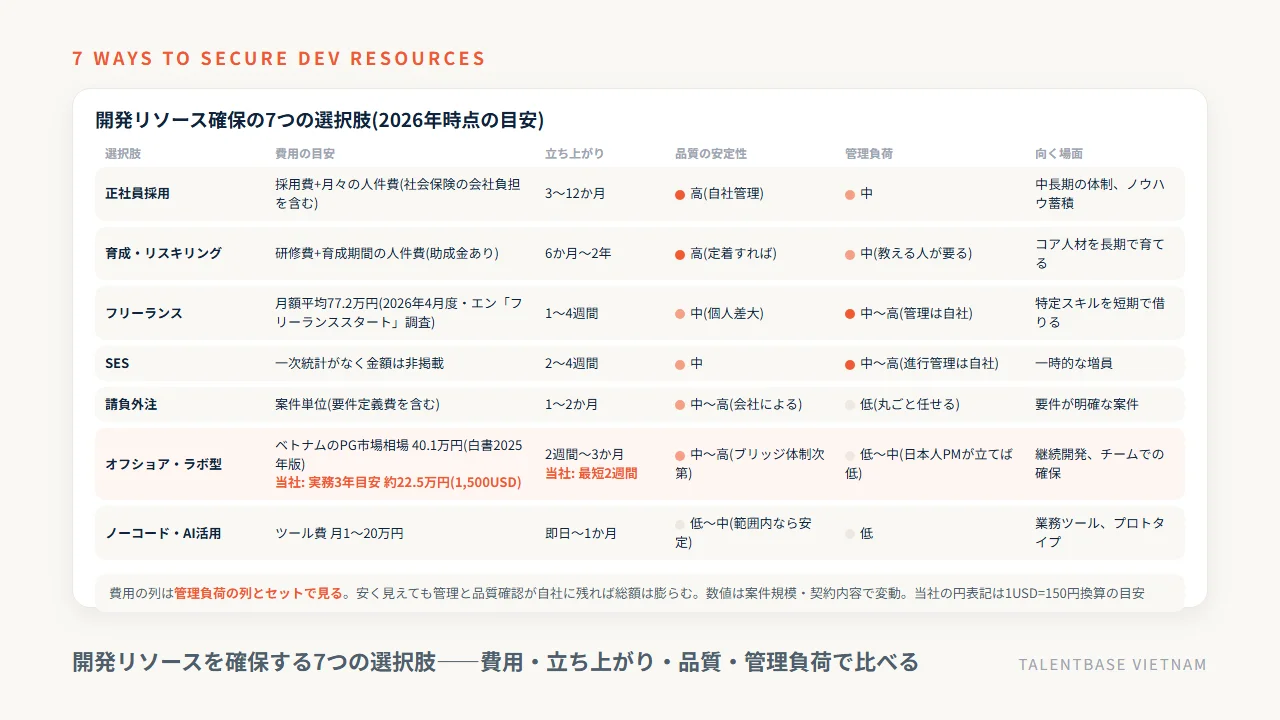

選択肢 | 費用の目安 | 立ち上がり | 品質の安定性 | 管理負荷 | 向く場面 |
|---|---|---|---|---|---|
正社員採用 | 採用費+月々の人件費(社会保険の会社負担を含む) | 3〜12か月 | 高(自社の管理下) | 中 | 中長期の体制、ノウハウ蓄積 |
育成・リスキリング | 研修費+育成期間の人件費(助成金あり) | 7つの手段の中で最も長い | 高(定着すれば) | 中(教える人が要る) | コア人材を長期で育てる |
フリーランス | 月額平均77.2万円(2026年4月度・エン株式会社「フリーランススタート」調査) | 1〜4週間 | 中(個人差が大きい) | 中〜高(管理は自社) | 特定スキルを短期で借りる |
SES | 一次統計がなく金額は非掲載 | 2〜4週間 | 中 | 中〜高(指揮命令はSES側、進行管理は自社) | 一時的な増員 |
請負外注 | 案件単位(要件定義費を含む) | 1〜2か月 | 中〜高(会社による) | 低(丸ごと任せる) | 要件が明確な案件 |
オフショア・ラボ型 | ベトナムのプログラマーの市場相場は40.1万円(オフショア開発白書2025年版)。当社は実務3年目安 1,500USD(約22.5万円) | 2週間〜3か月 | 中〜高(ブリッジ体制次第) | 低〜中(日本人PMが立てば低) | 継続開発、チームでの確保 |
ノーコード・AI活用 | ツール費 月1〜20万円 | 即日〜1か月 | 低〜中(範囲内なら安定) | 低 | 業務ツール、プロトタイプ |

表の見方で1つだけ強調したいのは、費用の列と管理負荷の列を必ずセットで見ることです。フリーランスやSESは立ち上がりが速い一方、進行管理と品質の責任が自社に残ります。管理できる人が社内にいなければ、単価が安く見えても総額は膨らみます。この点は後の章で詳しく扱います。
社内で増やす: 正社員採用と育成・リスキリング
正社員採用は、定着すれば最も安定した手段です。自社のシステムと業務への理解が蓄積し、長期的な資産になります。ただし人材紹介を使えば成功報酬がかかり、採用まで3〜12か月を見込む必要があります。前章で見たとおり市場に人がいないため、採用活動は続けつつも、それだけに頼らないのが現実的です。
育成・リスキリングは、業務を理解している社員がデジタルスキルを身につける形で、成果が出れば最も価値の高いリソースになります。人材開発支援助成金など公的な補助もあります。ただし成果が出るまでに要する期間は7つの手段の中で最も長く、「今すぐ開発を始めたい」というニーズには応えられません。教える人が社内にいない場合は、外部のチームと組みながら学ぶ形が現実的です。
外部の個人・要員を借りる: フリーランスとSES
フリーランスは、必要なスキルを1〜4週間で確保できる柔軟さが強みです。2026年4月度の月額平均単価は77.2万円で、職種による差が大きく、最上位のコンサルタントは105.1万円です(エン株式会社「フリーランススタート」調査)。注意点は、進捗管理・ディレクション・品質確認をすべて自社が担うことです。管理できる人がいない場合はかえって負担になり、突然の離脱リスクもあります。
SESは準委任契約で技術者を常駐させる形です。国内の単価には公開された一次統計がないため、本記事では金額を示しません。多重下請けを経ると、商流1段階ごとに中間マージンが上乗せされることもあります。契約上の指揮命令はSES会社側にあるため、細かい作業指示ができず、進行管理は自社に残る点は要注意です。
外部のチームに任せる: 請負外注、オフショア開発、ラボ型開発
請負外注は、要件が明確なら最もリスクが低い手段です。成果物の完成が義務になるため、丸ごと任せられます。逆に要件が曖昧なまま始めると、仕様変更のたびに追加費用と調整が発生し、失敗のもとです。
オフショア開発は、ベトナムなど海外の開発会社に委託する形で、ベトナムのプログラマーの市場相場は40.1万円(オフショア開発白書2025年版)、当社の公開単価は市場相場の約1/2(当社調べ)です。成否はコミュニケーション体制で決まり、日本語で仕様を確認できるブリッジSEや日本人PMがいるかどうかが分かれ目です。当社の場合、実務3年目安のエンジニアが月額1,500USD(約22.5万円、1USD=150円換算目安)で、日本人PMがフロントに立ちます。
ラボ型開発は、専属チームを一定期間確保する契約形態です。請負と違って要件の変化に対応でき、チームが継続するのでノウハウが蓄積します。当社では最短2週間で開始し、1名からでも構成できます。契約の違いはラボ型開発とSESの違いで詳しく解説しています。
人を増やさない: ノーコード・ローコードとAIコーディング支援
ノーコード・ローコードは、ツールと利用人数に応じたライセンス費がかかりますが、社内の業務効率化やシンプルなWebアプリなら非エンジニアでも作れます。複雑な業務ロジック、大量データ、高いセキュリティ要件には向かないので、最初に「できる範囲」を見極めることが要注意です。
AIコーディング支援は2026年時点で現実的な選択肢になりました。ツール費は月1〜5万円程度で、プロトタイプや社内ツールの作成では工数を大きく減らせます。ただし生成コードの品質確認とセキュリティレビューができる人が必要で、本番運用のシステムにはエンジニアとの組み合わせが前提です。当社もAIを活用した開発体制を組んでいますが、効くのは実装とテストの工程で、要件定義と設計の誤りはAIでは防げません。
7つを見比べて言えるのは、費用だけで並べると安い順にAI・ノーコード・オフショア・SESとなりますが、その順で選ぶと失敗する、ということです。安さの裏で「誰が管理し、誰が品質を見るか」が抜け落ちるからです。
自社に合う開発リソースの確保方法を選ぶ——4つの質問と組み合わせの考え方

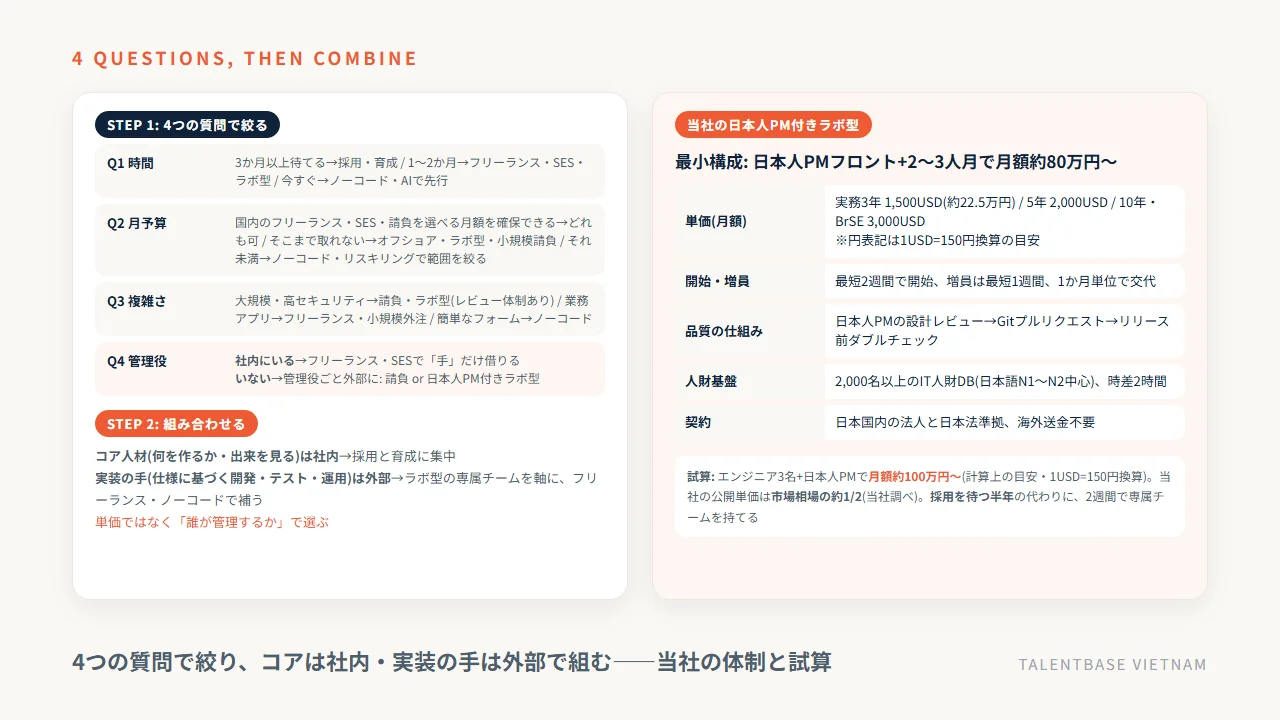

7つの選択肢を前にして「どれが自社に合うのか」を決めるには、4つの質問に順に答えるのが早道です。開始までの時間、月の予算、開発対象の複雑さ、管理できる人の有無です。この章では質問ごとに選択肢を絞り、最後に「1つを選ぶのではなく組み合わせる」という考え方を示します。
質問1・2: 開始までの時間はどれだけあるか、月の予算はいくらか
質問1は時間です。3か月以上待てるなら正社員採用と育成を軸にできます。1〜2か月以内に始めたいならフリーランス、SES、ラボ型が候補です。今すぐ動かしたいなら、ノーコードやAI活用で先にプロトタイプを作り、並行して体制を整えます。
質問2は月の予算です。国内のフリーランス・SES・請負を選べるだけの月額を確保できるなら、どの手段も選べます。予算がそこまで取れない場合は、オフショア・ラボ型か小規模の請負が現実的です。それ未満ならノーコードかリスキリングで、開発そのものの範囲を絞ることになります。当社の最小構成は日本人PMフロントに2〜3人月で月額約80万円からなので、国内で1名を確保する予算で、管理役を含めた小さなチームが持てる計算です。
質問3・4: 開発対象の複雑さと、管理できる人が社内にいるか
質問3は複雑さです。多機能・大規模・セキュリティ要件が高い開発は、請負外注かラボ型で、レビュー体制のある会社に任せるべきです。業務アプリや標準的なWebサービスならフリーランスや小規模の外注でも進みます。社内向けの簡単なフォームや集計なら、ノーコードで十分です。
質問4が最も見落とされます。社内に、仕様を決めて進捗と品質を見られる人がいるかどうかです。いるならフリーランスやSESで「手」だけを借りる形が最も効率的です。いないなら、管理役ごと外部に持つ必要があります。請負外注か、日本人PMがフロントに立つラボ型がこれに当たります。管理役がいないのにフリーランスを3人集めると、指示と確認に既存メンバーの時間を取られて、開発が速くならないのが実情です。
正解は1つを選ぶことではなく組み合わせ——コアは社内、実装の手は外部
4つの質問で絞っても、多くの会社は1つの手段に収まりません。私が勧める組み合わせの原則は、「何を作るかを決め、出来を見るコア人材は社内に残し、仕様に基づく実装・テスト・運用の手は外部で確保する」です。コア人材は採用と育成に力を集中して確保し、実装の手はラボ型の専属チームを軸に、必要に応じてフリーランスやノーコードで補います。
この形なら、外部に任せてもノウハウは社内に残ります。仕様と設計判断とレビューの記録が社内にあるからです。ある受託開発会社は、半年決まらなかった採用を待たずにラボ型で3名を確保し、断っていた案件を受けられるようになりました。その間も正社員採用は続け、採用できた人にはコアの役割を任せています。採用に依存しない開発力を先に作ると、採用の焦りが消えて要件と訴求を整える余裕が生まれる、というのが私の観察です。
単価だけで選ぶと総額が変わらない——「誰が管理するか」で選ぶ
最後に、比較表で最も誤解されやすい点を補足します。オフショアの単価は国内の1/3前後ですが、単価だけを見てブリッジSEやレビュー役を削ると、指示の伝達と手戻りに既存メンバーの時間が奪われ、総額は国内と変わらなくなります。安く見えた見積もりが、管理工数を足したら高くつく形です。
選ぶ軸は単価ではなく、「誰が管理するか」「品質をどう担保するか」が単価に含まれているかどうかです。この軸で見ると、当社が日本人PMをフロントに置く理由も見えてきます。次章で、当社の体制と費用を具体的にお示しします。
当社の開発リソース確保——日本人PM付きラボ型で最短2週間、月額約80万円から

当社TALENTBASE VIETNAMは、2018年からホーチミンで約100社の開発体制を支援してきました。提供しているのは、日本人PMがフロントに立つラボ型の専属チームです。この章では、前章の4つの質問に対して当社がどう答えられるのかを、体制・単価・スピード・品質の順に示します。
体制と単価: 実務3年目安1,500USD、最小構成は日本人PM+2〜3人月で月額約80万円〜
当社の単価は経験年数で決まり、実務3年目安で月額1,500USD(約22.5万円)、5年目安で2,000USD(約30万円)、10年目安やブリッジSEで3,000USD(約45万円)です。いずれも1USD=150円換算の目安で、市場相場ではプログラマーが月約40万円とされる中での水準です。推奨している最小のスタート構成は、日本人PMをフロントに置いた2〜3人月で月額約80万円からです。エンジニア3名で構成すると約100万円からが計算上の目安になります。
項目 | 当社の体制 |
|---|---|
人財基盤 | 2,000名以上のIT人財データベース(日本語N1〜N2中心、日本での勤務経験者多数) |
単価 | 実務3年 1,500USD / 5年 2,000USD / 10年・BrSE 3,000USD(月額) |
最小構成 | 日本人PMフロント+2〜3人月で月額約80万円〜 |
開始 | 最短2週間、1名から |
増員・交代 | 増員は最短1週間、合わなければ1か月単位でリプレイスメント |
品質 | 日本人PMの設計レビュー、Gitのプルリクエストによるコードレビュー、リリース前のダブルチェック |
契約・支払い | 日本国内の法人と日本法準拠で契約、海外送金不要 |

契約と支払いは日本国内の法人が窓口になるため、海外との契約手続きや送金の負担はありません。
スピードと柔軟性: 最短2週間で開始、増員1週間、1か月単位の交代
採用を待つ半年の代わりに、当社では要件をお聞きしてから最短2週間でチームを開始できます。人財データベースから候補を選び、面談でスキルと相性を確認してから配属します。案件が増えたら増員は最短1週間、合わなければ1か月単位で交代できるので、正社員採用のように「決まるまで動けない」「合わなくても変えられない」という縛りがありません。時差は2時間なので、日本の朝会で仕様を確定し、当日中に現地で実装し、翌朝に日本側がレビューする日次サイクルが回ります。
品質と管理: 設計レビュー・プルリクエスト・ダブルチェックを日本人PMがフロントで担う
前章で「誰が管理するか」が選ぶ軸だとお伝えしました。当社では日本人PMが要件と設計をレビューし、日本語で発注者と直接やり取りします。実装ではGitのプルリクエストによるコードレビューを標準化し、リリース前にはエンジニアと日本人PMがダブルチェックします。人の努力に頼らず工程に組み込んだ仕組みなので、担当が交代しても品質が保たれます。詳しくはオフショア開発の品質をご覧ください。
相談例: 採用を待たずに3名を確保し、案件を受けられるようになった受託開発会社
前章で触れた受託開発会社の例では、相談時点で中途採用が半年決まらず、引き合いを断っている状態でした。当社のラボ型で日本人PMと実務3〜5年のエンジニア3名を構成し、約1か月で既存案件の一部を移管、その後は新規案件をチームで受けています。正社員採用は並行して続け、採用できた方が設計とレビューを担うコア人材になっています。
現在の体制と要件をお聞かせください。どの選択肢を組み合わせるべきかを含め、概算見積もりでお答えします。
開発リソースに関するよくある質問

開発リソースの確保について、相談の場でよく受ける質問を5つまとめました。判断に迷ったときの参考にしてください。
Q1. 開発リソース不足を解消するために最初にやるべきことは?
5要素(人・金・モノ・情報・時間)のどこが足りないかを整理することです。人だけを増やしても、仕様と時間がなければ動けません。要件を固め、優先順位を決めてから確保の手段を選びます。
Q2. 外部パートナー選びで失敗しないための注意点は?
単価ではなく、管理役とレビュー体制が単価に含まれているかを確認することです。設計レビューは誰が行うか、コードレビューの仕組みはあるか、合わないときに交代できるか、の3点を面談で聞いてください。
Q3. 外部に任せると自社にノウハウが残らないのでは?
要件・設計判断・レビューの記録を社内に置けば残ります。「何を作るか」を決めるコア人材を社内に、実装の手を外部に、という役割分担にすれば、外部が入れ替わっても知識は社内に蓄積します。
Q4. ノーコードやAIがあればエンジニアは要らない?
業務ツールやプロトタイプなら十分に使えます。ただし本番運用のシステムでは、生成コードの品質とセキュリティを確認できる人が要ります。範囲を見極めて、エンジニアと組み合わせるのが現実的です。
Q5. ラボ型はどのくらいの期間で開発を始められる?
当社では要件をお聞きしてから最短2週間です。1名から構成でき、増員は最短1週間、合わなければ1か月単位で交代できる体制です。
まとめ: 開発リソースは「5要素で整理→7つの選択肢を比較→4問で絞る→先に止めない体制」で確保する
開発リソース不足は、エンジニアの頭数だけの問題ではありません。人・金・モノ・情報・時間の5要素のどこが欠けているかを先に整理し、要件と優先順位を固めてから確保の手段を選ぶことが出発点です。人の不足は市場の需給の問題であり、採用が決まるまで待つ戦略は成り立ちません。
確保の手段は正社員採用・育成・フリーランス・SES・請負外注・オフショアやラボ型・ノーコードやAI活用の7つで、費用・立ち上がり・品質の安定性・管理負荷がそれぞれ違います。開始までの時間、月の予算、複雑さ、管理できる人の有無の4つの質問で絞り、「コア人材は社内、実装の手は外部」の原則で組み合わせてください。単価だけで選ぶと総額が変わらないので、管理役とレビュー体制が単価に含まれているかで選ぶのが要点です。
当社は日本人PMがフロントに立つラボ型で、最短2週間、月額約80万円からの専属チームを提供しています。市場の背景はエンジニア不足と採用難の構造、費用の考え方はシステム開発のコスト削減、契約の違いはラボ型開発とSESの違いもあわせてご覧ください。現在の体制と要件をお聞かせいただければ、どの選択肢を組み合わせるべきかを含めて概算見積もりでお答えします。
